Индийская государственная корпорация солнечной энергетики (SECI) подвела итоги конкурсного отбора проектов ВИЭ, обеспечивающих гарантированную поставку электроэнергии/мощности в пиковые часы (Firm and Dispatchable Renewable Energy, FDRE).
В отличие от обычных конкурсных отборов проектов ВИЭ, структура тендера FDRE в данном случае предусматривает поставку электроэнергии/мощности в так называемые «не солнечные часы» — когда солнечных генерация отсутствует (то есть в темное время суток).
Это сделано для удовлетворения растущего пикового спроса в Индии в вечернее время и повышения надежности энергосистемы с помощью возобновляемых источников.
Объем составил 1200 МВт и 4800 МВт*ч. То есть проекты должны включать в себя четырёхчасовые системы накопления энергии (СНЭ).

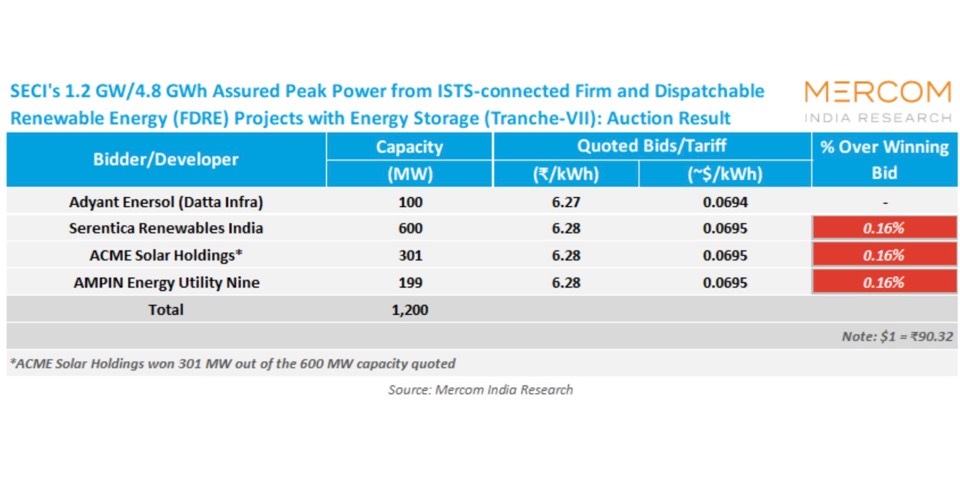

Победителями стали четыре индийские компании (см. таблицу).
По итогам отбора установлены тарифы в размере 6,27-6,28 индийских рупий (примерно 5,35 рубля по текущему курсу) за киловатт-час.
Это несколько ниже, чем результат близкого по условиям тендера, состоявшегося в октябре прошлого года.
Для сравнения, по итогам недавнего тендера на строительство солнечных электростанций с четырёхчасовыми накопителями (без твёрдых условий поставки в пиковые часы) были установлены тарифы в размере 2,86 и 2,87 индийских рупии за киловатт-час. Это был первый случай в Индии, когда тариф по проектам СЭС с накопителями опустился ниже 3 индийских рупий/кВт*ч.
Соглашение о покупке электроэнергии (PPA) между отобранными компаниями и SECI (покупателем) будет действовать в течение 25 лет. Покупатель обязан покупать электроэнергию в определённые им пиковые часы (четыре часа в сутки), а энергетическая компания (победитель тендера) обязана обеспечить поставку 4000 кВт*ч на каждый 1 мегаватт законтрактованной мощности в течение этих часов по графику, определённому SECI. При этом минимальный срок непрерывной поставки составляет один час.
Отобранные компании должны реализовать проекты на условиях «строй, владей, управляй» (Build, Own, Operate).
Объекты должны быть построены и введены в эксплуатацию в течение 24 месяцев, могут быть расположены в любой точке Индии, но должны быть подключены к индийским магистральным сетям (ISTS).
ВИЭ-электростанции и СНЭ должны быть размещены вместе, на одной площадке.
В проектах должны использоваться только «коммерчески признанные технологии», чтобы снизить технологические риски и обеспечить своевременный ввод в эксплуатацию.
Используемые в проектах солнечные фотоэлектрические модули должны быть включены в государственный перечень «Утвержденных моделей и производителей» (ALMM-I), а также ALMM-II. То есть и модули, и ячейки, из которых они собраны, должны быть произведены в Индии. Аналогичные требования локализации применяются и к ветряным турбинам, которые могут быть задействованы в проектах.
Отобранные участники тендера должны обеспечить поставку 100% возобновляемой электроэнергии в течение всего срока действия соглашения. При этом для выполнения требований по поставкам они могут приобретать до 5% годового объёма на рынке или по двусторонним договорам.
В 2025 календарном году Индия ввела в эксплуатацию рекордные 44,2 гигаватта (ГВт) мощностей солнечной и ветровой энергетики — около 37,9 ГВт солнечной генерации и 6,3 ГВт ветровой. По сравнению с 2024 годом, ввод солнечных мощностей увеличился на 54,7%, а ветровых – на 85,3%.
Индия отличается своими инновационными конструкциями проектов ВИЭ. Например, ранее мы рассказывали об интересной практике круглосуточной (round the clock или RTC) поставки возобновляемой электроэнергии.
